NORVA Entreprenør
Ferdigstilt prosjekt

Kjellersenking i klassisk murvilla

Understøping · Fjellpigging · Radonsikring · Drenering

Omfattende kjellersenking i en klassisk, pusset murvilla. Husets eksisterende fundamenter ble understøpt seksjonsvis med særlig hensyn til å begrense risikoen for riss i den eksisterende pussfasaden. Etter at den gamle gulvkonstruksjonen var fjernet, ble det avdekket fast fjell som måtte pigges for å oppnå nødvendig dybde og en ferdig takhøyde på 2,40 meter. Hovedbæreveggen i kjelleren ble erstattet for å muliggjøre en mer arealeffektiv romløsning. Prosjektet omfattet også nye rørføringer, nytt isolert gulv med dokumentert radonmembran, ny drenering som krevde pigging av fjell for å hindre fuktinntrengning, samt grøftearbeid og tilkobling i veien for å oppnå nødvendig fall på avløp og overvann. Etter avsluttede arbeider ble den eksisterende hagen tilbakeført til opprinnelig stand.

Ferdig tilbakeført uteområde foran den pussede murvillaen

Omfang

  • Planlegging av arbeidsrekkefølge og sikring av den eksisterende pussfasaden
  • Utgraving og senking av eksisterende kjellergulv
  • Pigging av fast fjell for å oppnå nødvendig dybde og 2,40 meter ferdig takhøyde
  • Seksjonsvis understøping av husets eksisterende fundamenter
  • Midlertidig avstivning og utskifting av hovedbæreveggen for ny romløsning
  • Nye rørføringer under gulvet
  • Ny gulvkonstruksjon med varmeisolasjon
  • Montering og detaljert tetting av radonmembran ved skjøter, vegger og gjennomføringer
  • Armering og støping av nytt kjellergulv
  • Grøftearbeid og tilkobling i veien for nødvendig fall på avløp og overvann
  • Ny drenering med pigging av fjell for å hindre fuktinntrengning
  • Arbeid med små maskiner på grunn av svært begrenset adkomst
  • Tilbakeføring av den eksisterende hagen til opprinnelig stand etter avsluttede arbeider

Fra krevende kjellersenking til ferdig tilbakeført uteområde

Tilbakeført hage med plen etter avsluttede arbeider

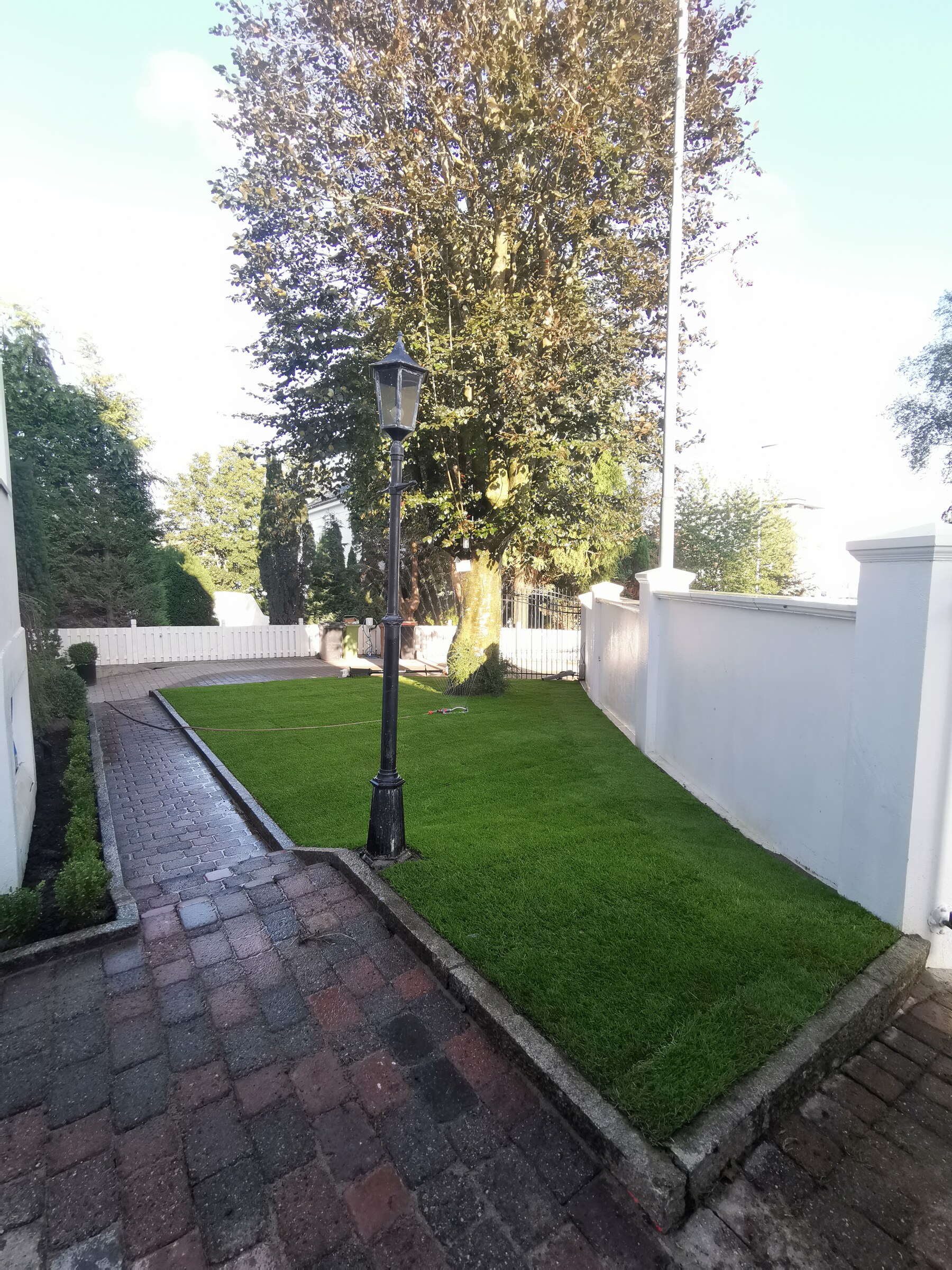

Ferdig hage med plen og gangvei langs den pussede muren

Hagen ved oppstart med gravemaskin og åpnet terreng langs huset
Før oppstart

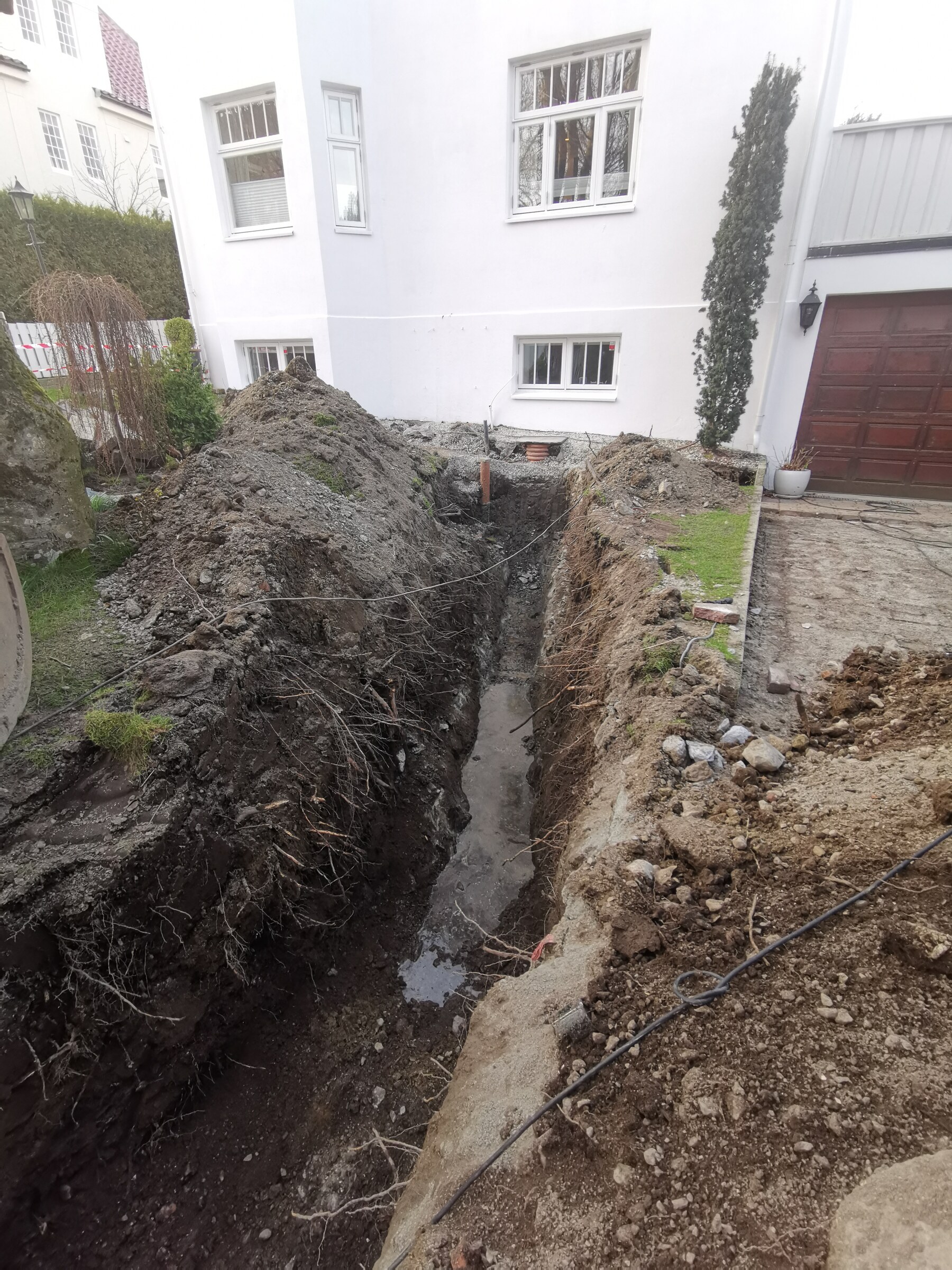

Utgravd grøft langs husveggen ved oppstart av arbeidene
Før oppstart

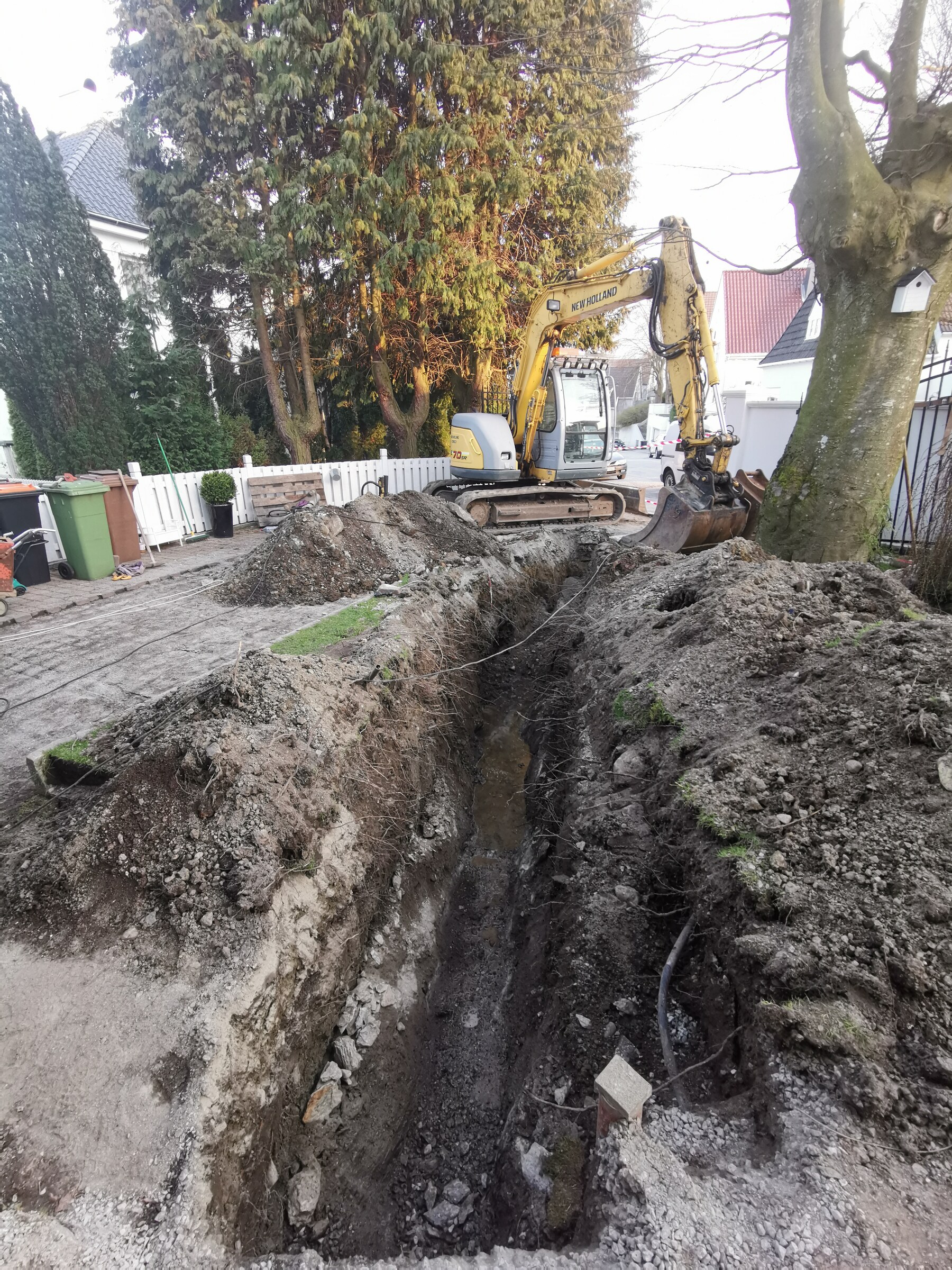

Grøft for ledninger gravd gjennom uteområdet ved oppstart
Før oppstart

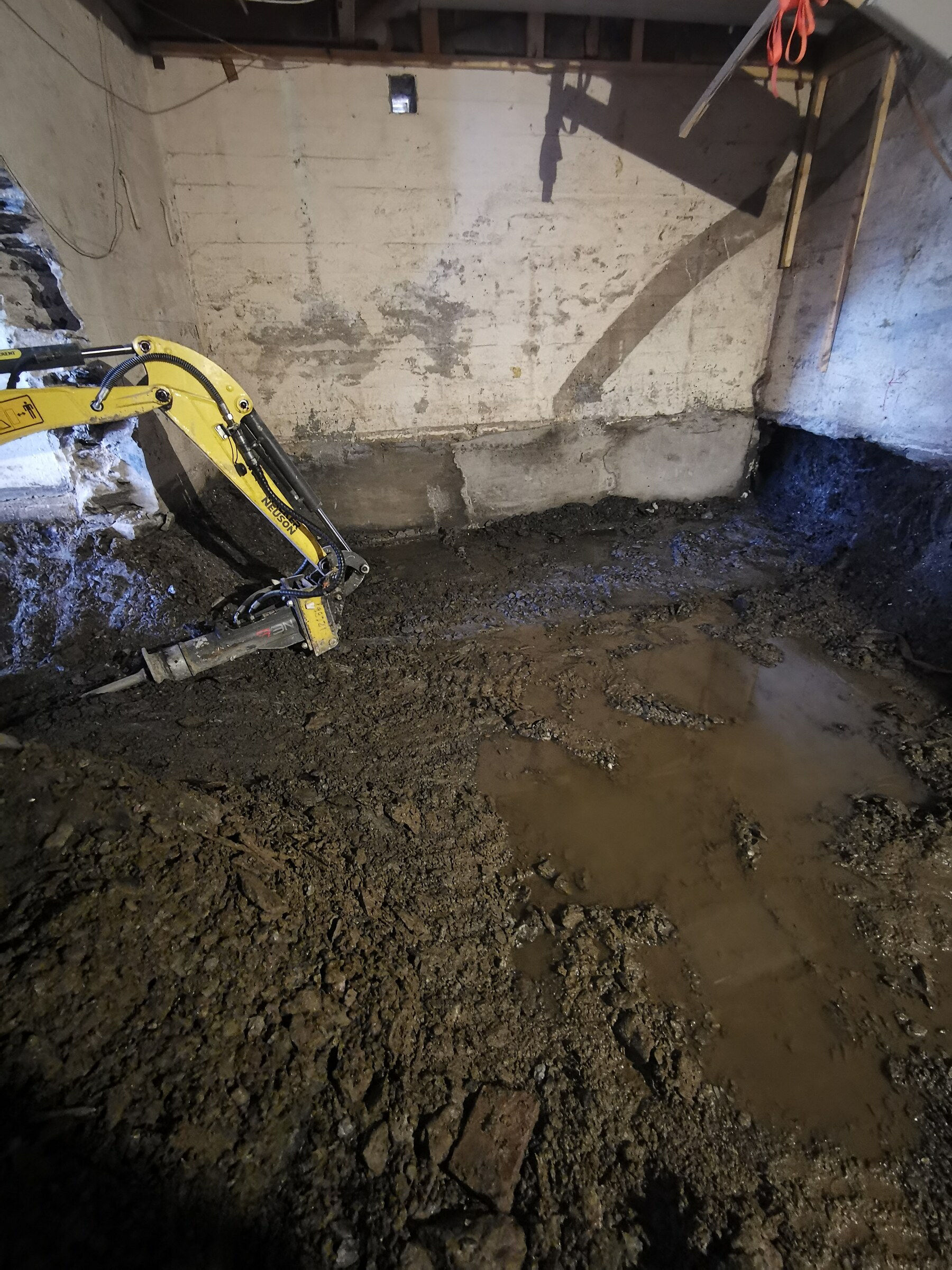

Minigravemaskin i arbeid med utgraving inne i kjelleren
Anleggsfase

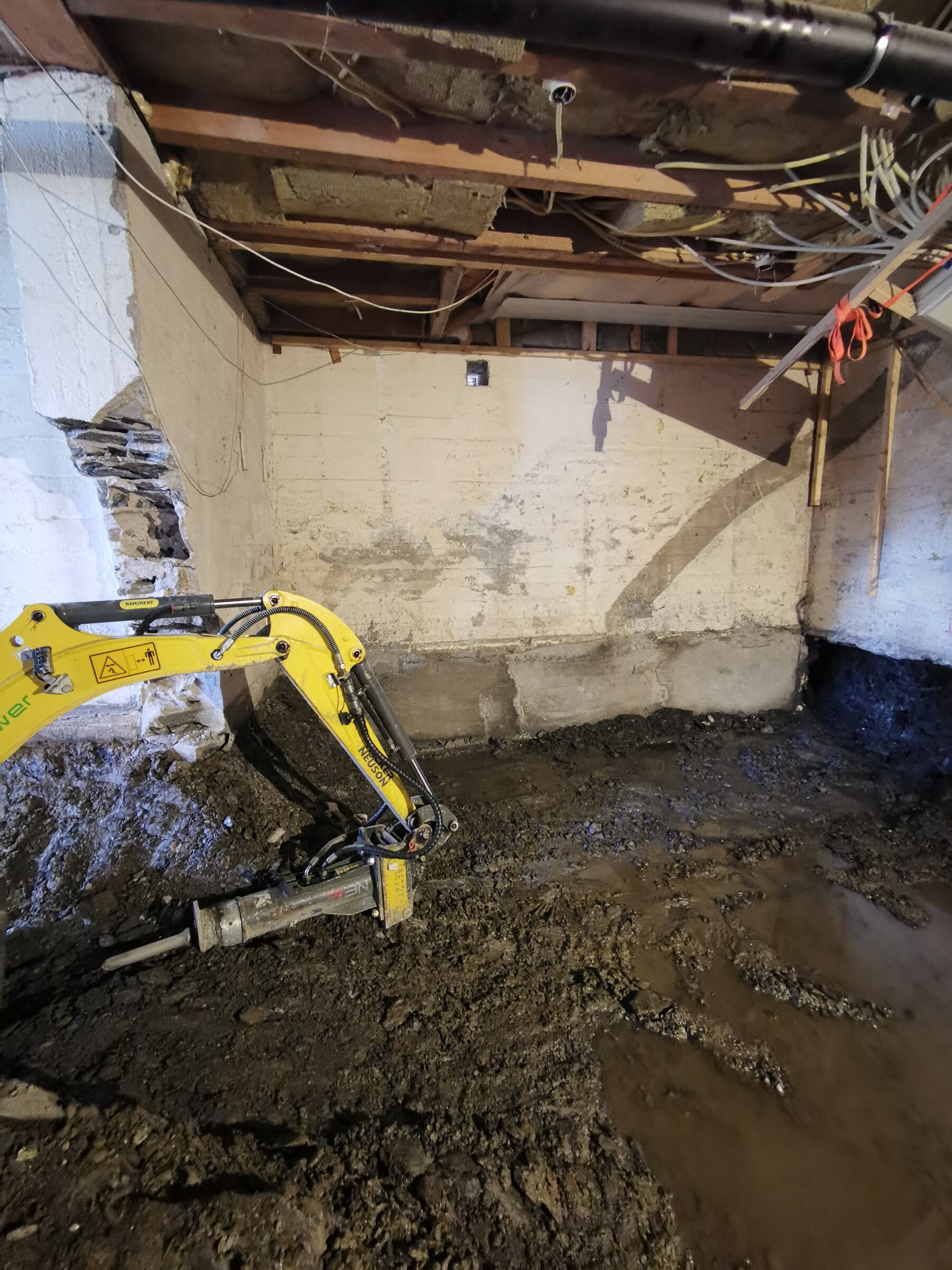

Senking av kjellergulvet med minigravemaskin
Anleggsfase

Frilagt fundament og fast fjell etter utgraving i kjelleren
Anleggsfase

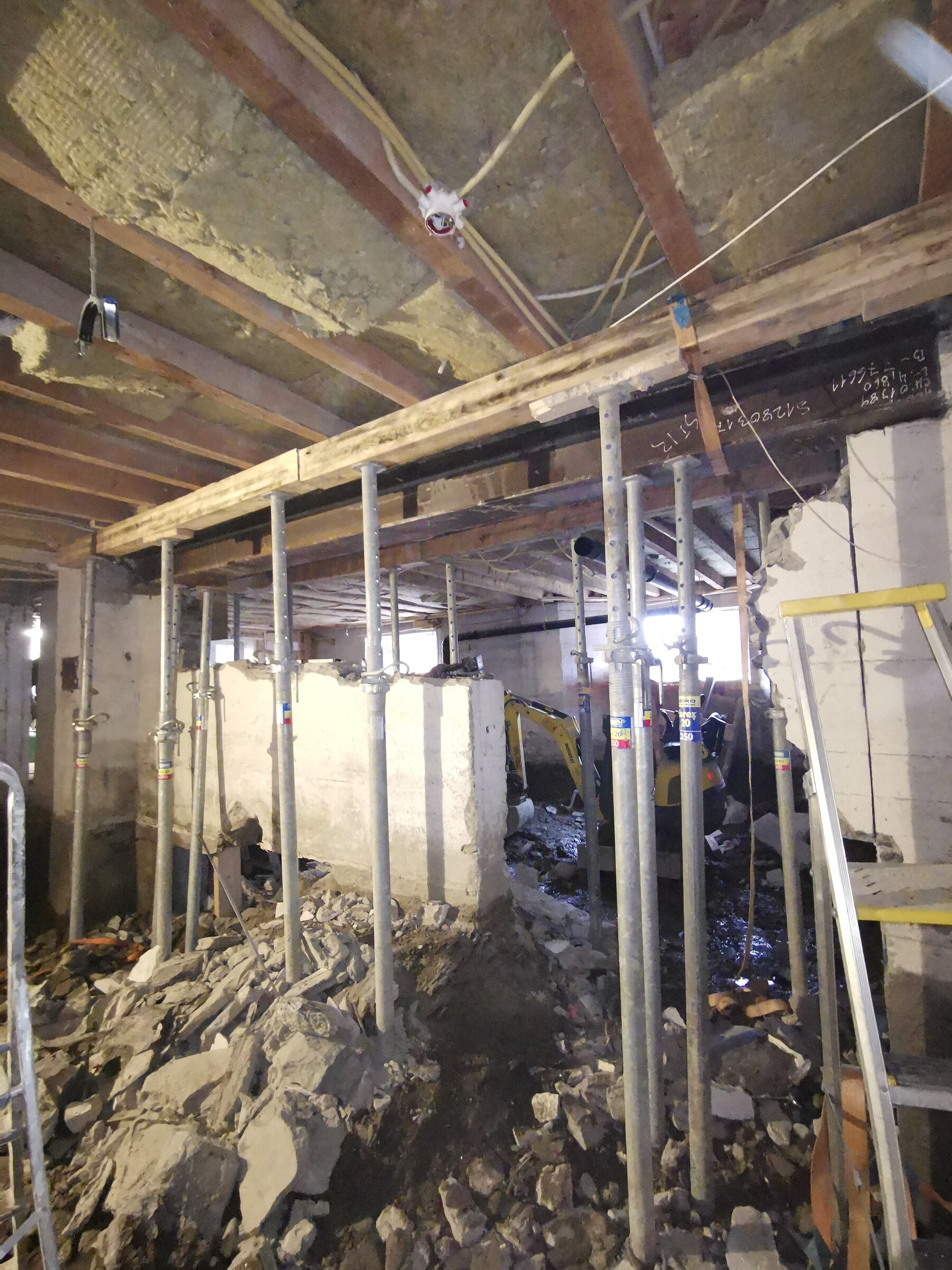

Midlertidig avstivning med stålstøtter over utpigget fjell
Anleggsfase

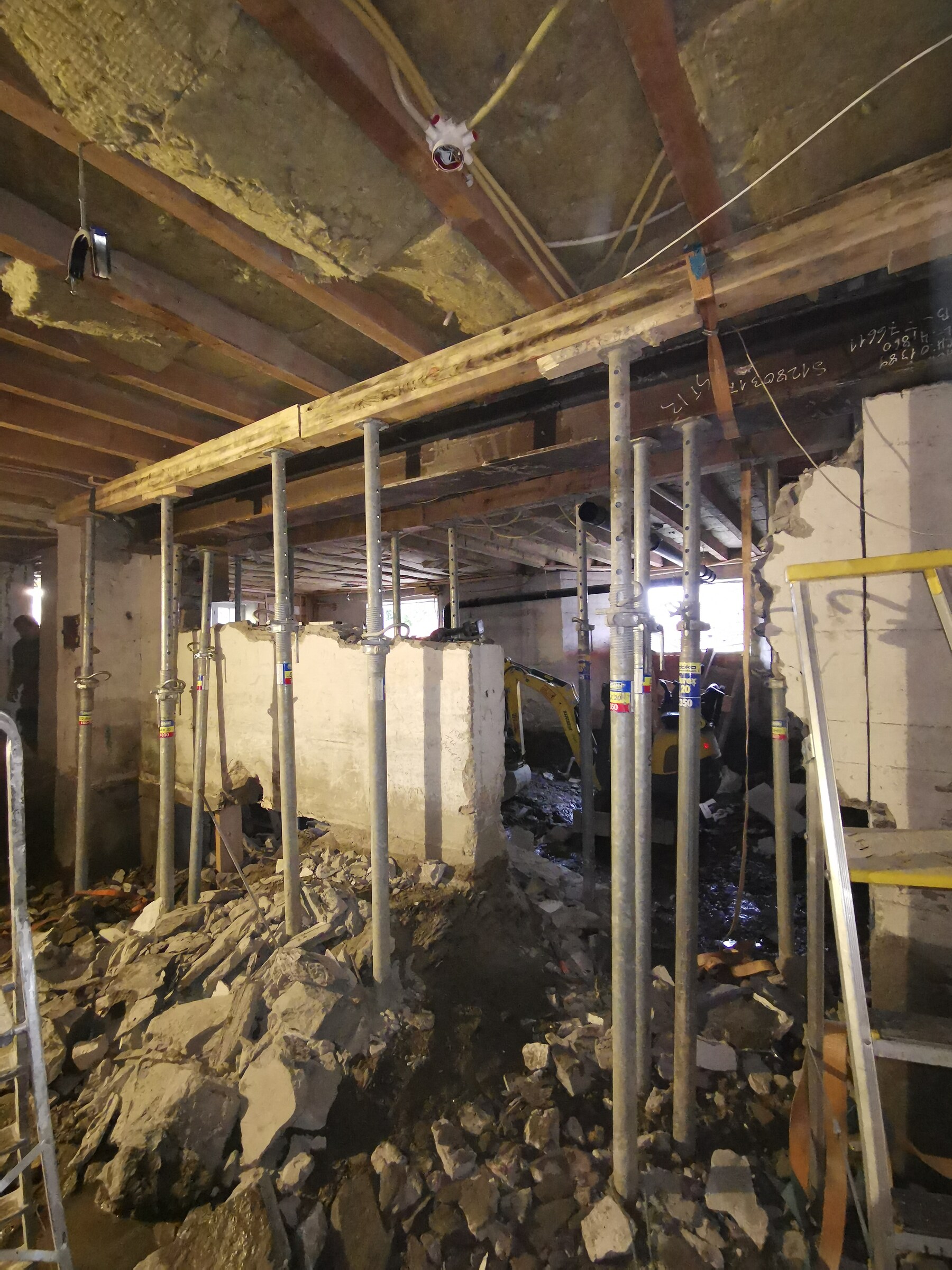

Kjelleren avstivet med støtter under pigging av fjell
Anleggsfase

Forskaling for seksjonsvis understøping av fundamentet
Anleggsfase

Understøping av fundament og bærende vegg med forskaling
Anleggsfase

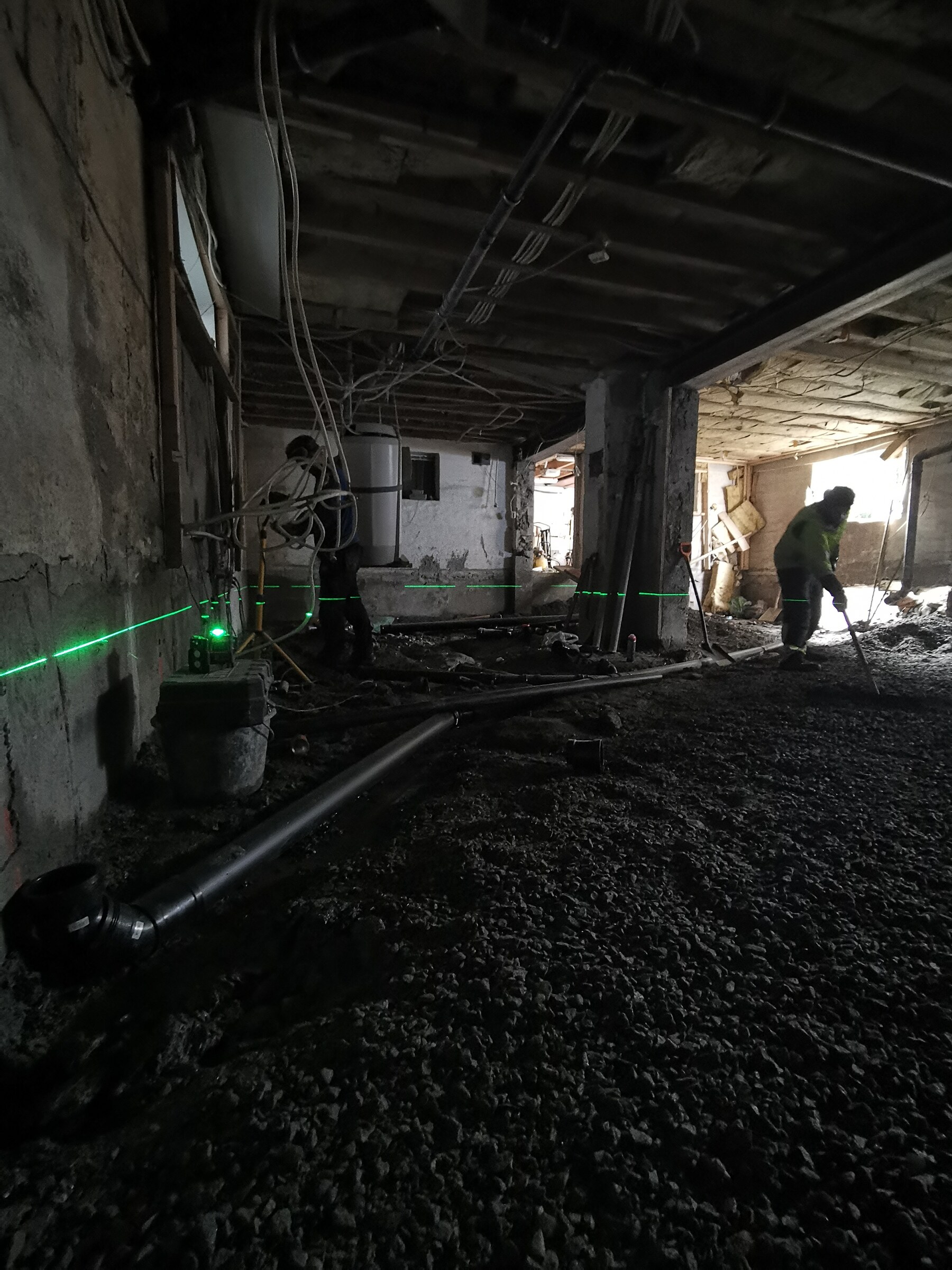

Nivellering av kjellergulvet med laser før rørlegging
Anleggsfase

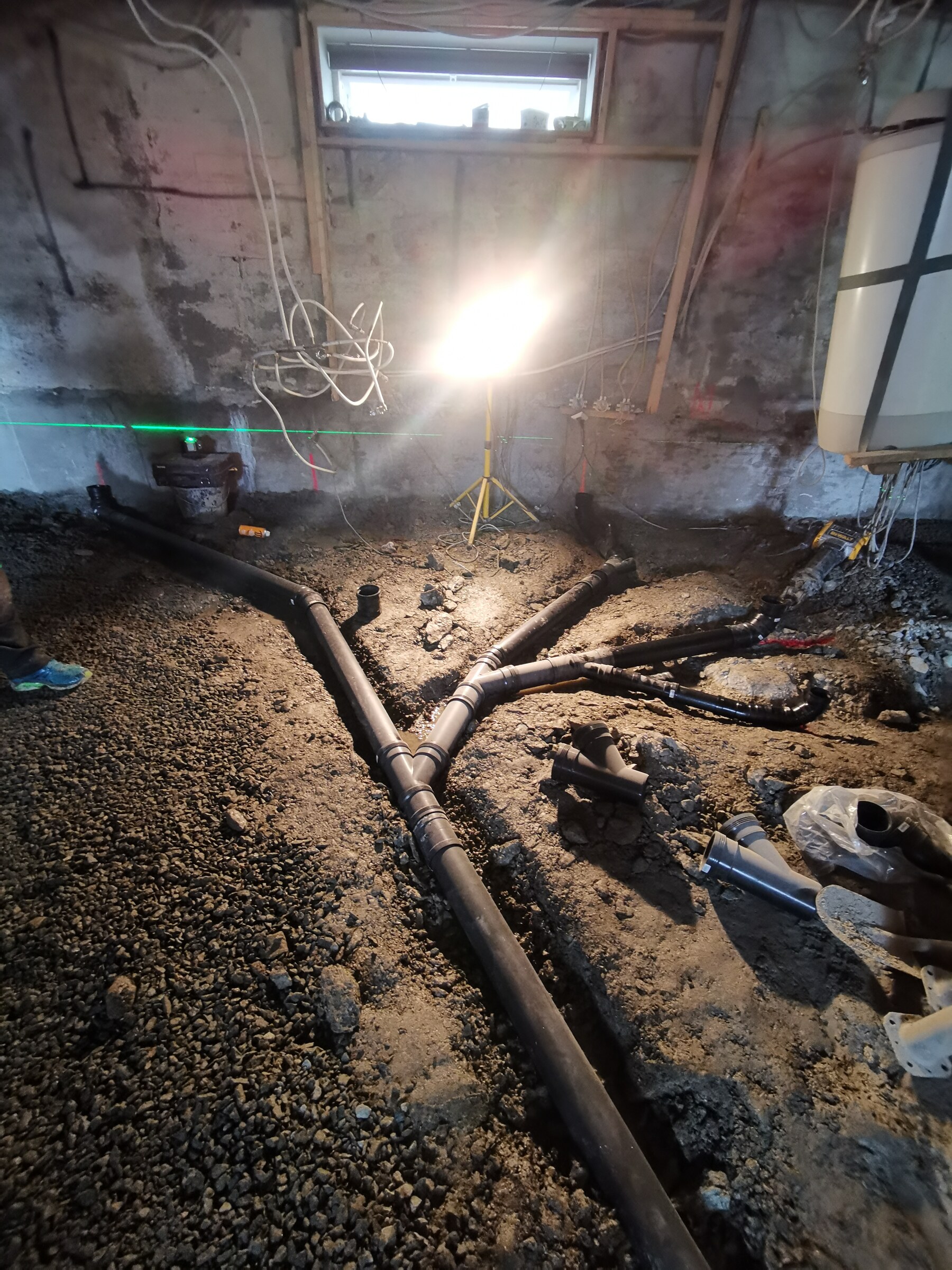

Nye avløpsrør lagt i grøft under kjellergulvet
Anleggsfase

Kummer og rørskjøter under gulvet før tilbakefylling
Anleggsfase

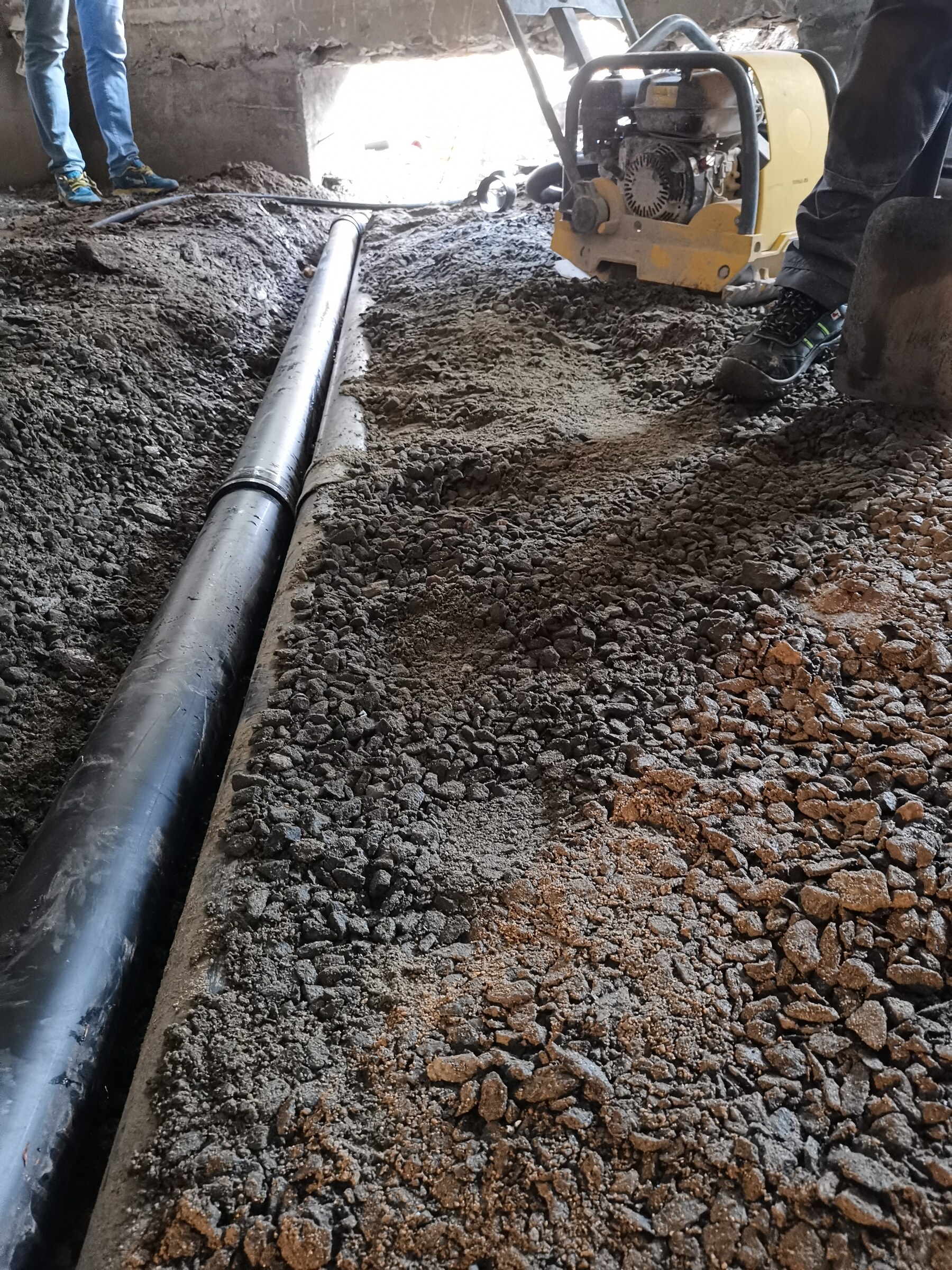

Komprimering av masser rundt nye rørføringer
Anleggsfase

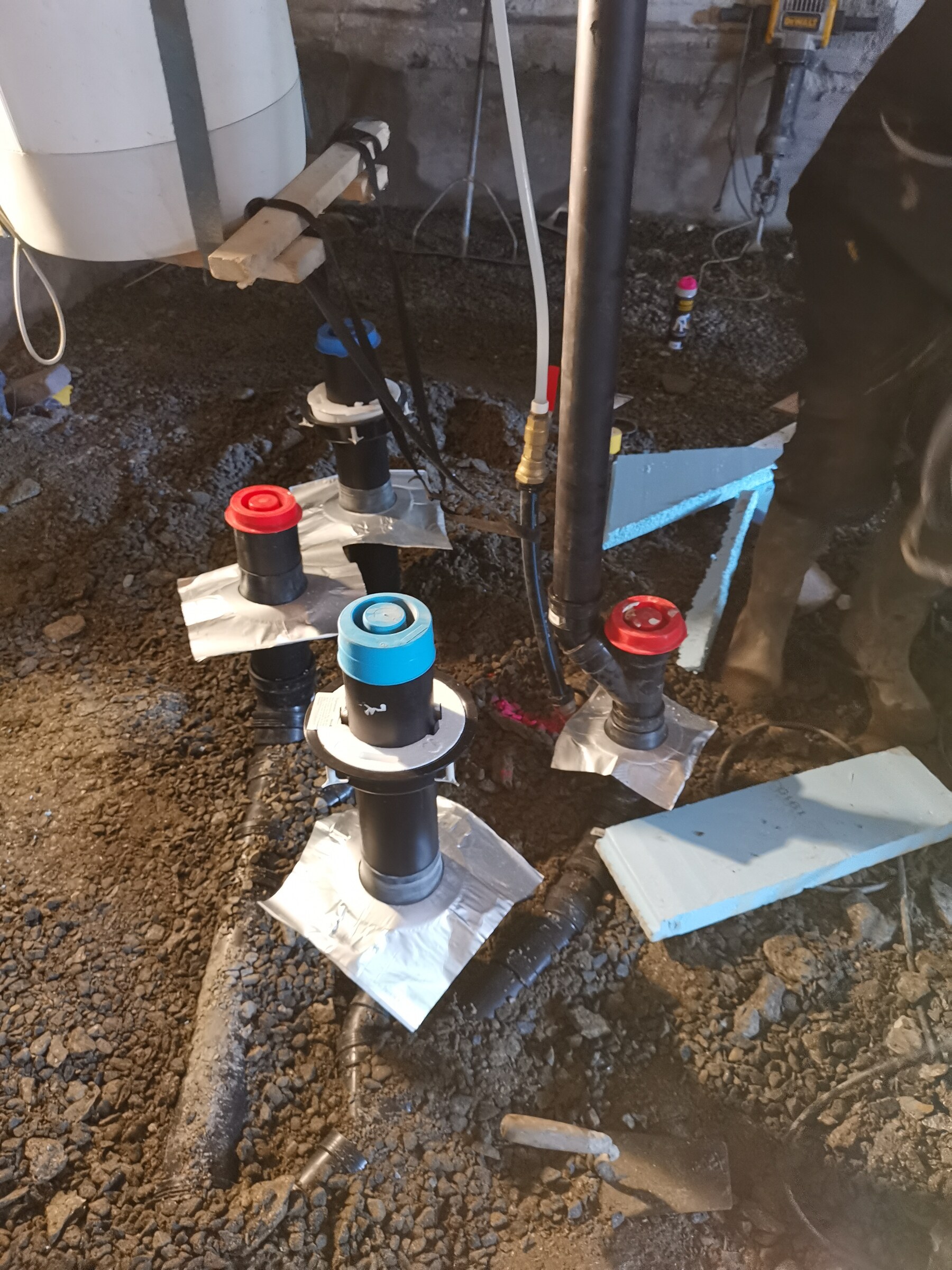

Gjennomføringer for radonsug og rør før membranarbeidet
Anleggsfase

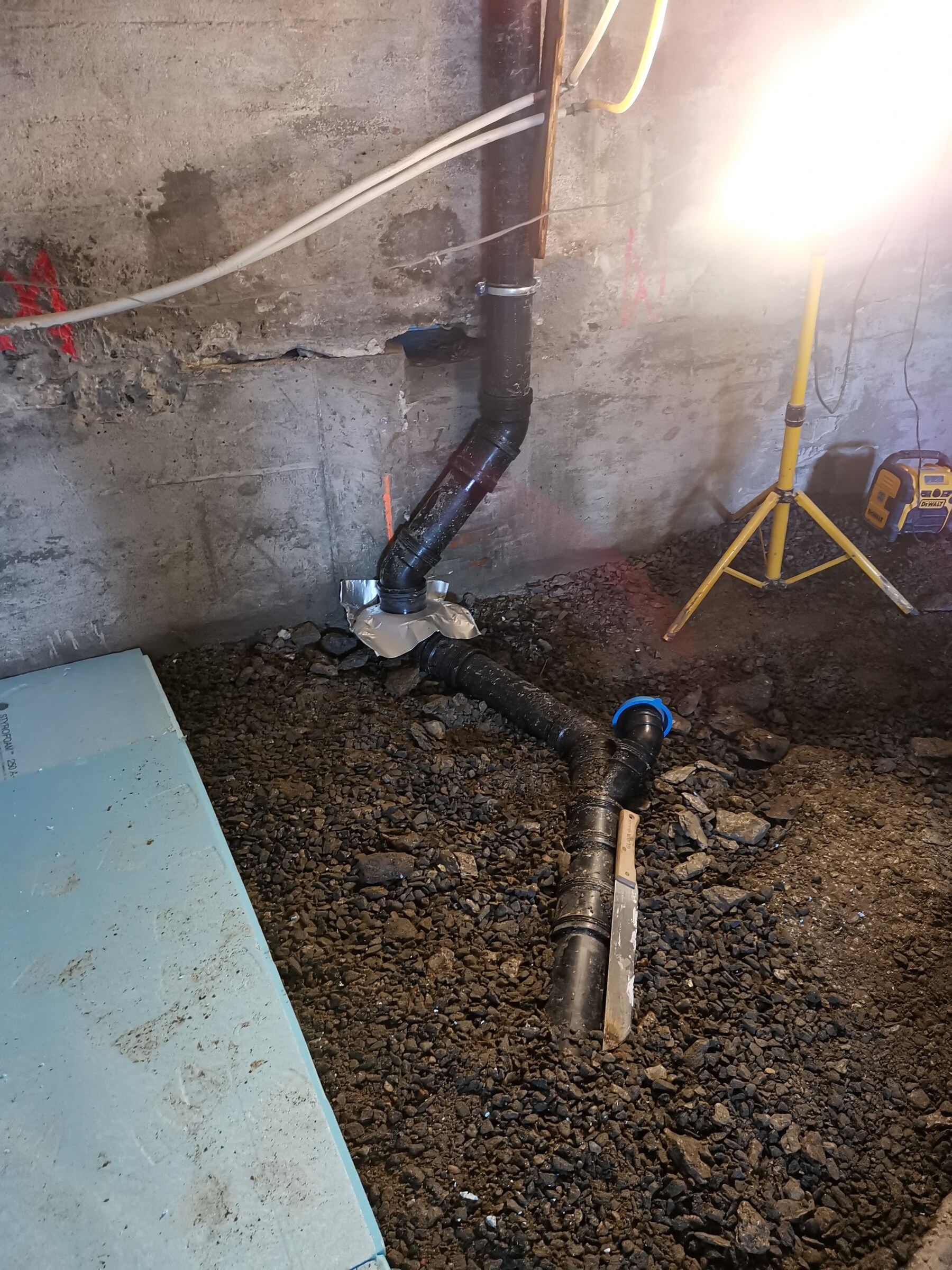

Rørføringer og isolasjonsplater klargjort på kjellergulvet
Anleggsfase

Kjellervegg klargjort før montering av radonmembran
Anleggsfase

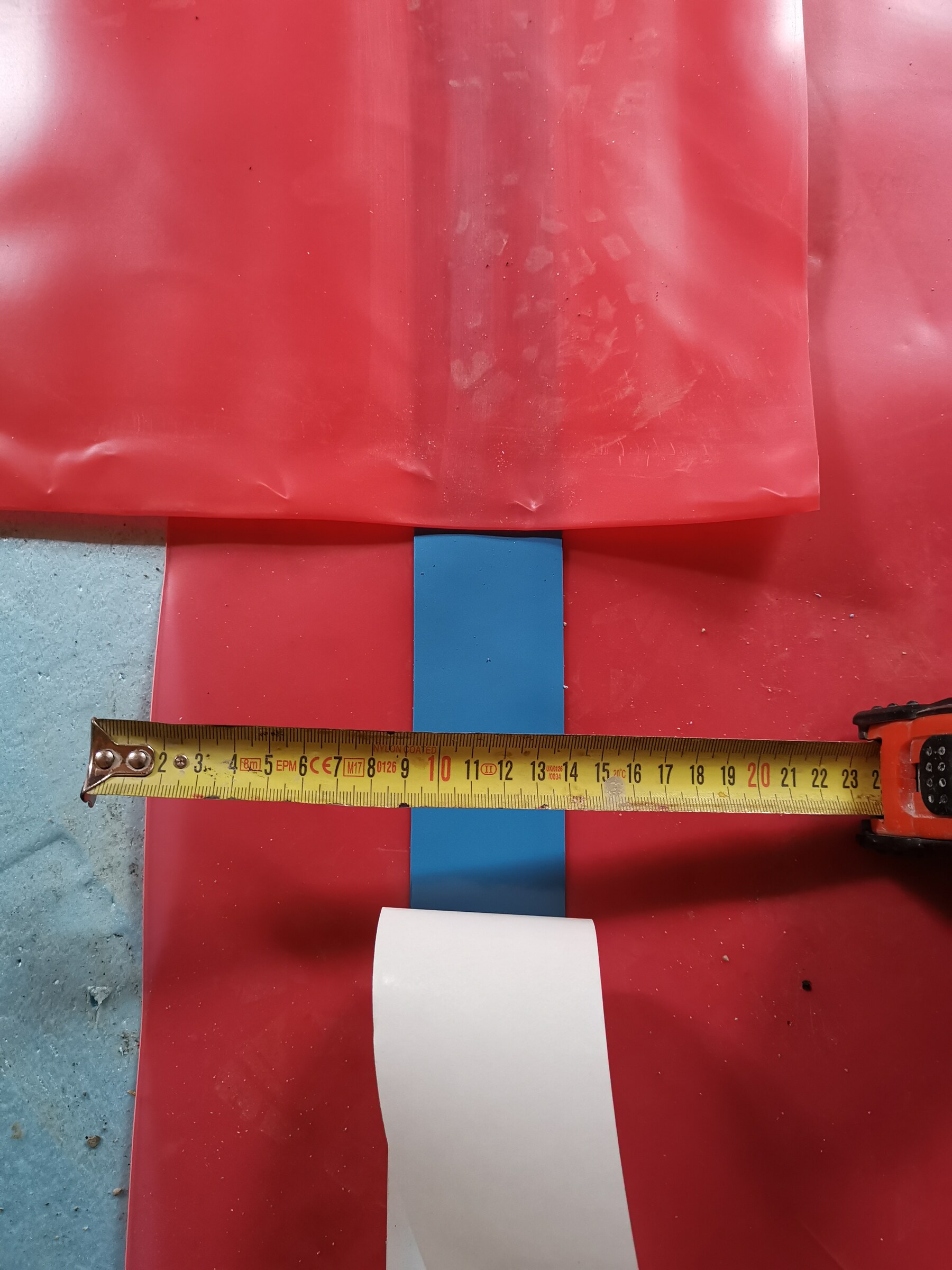

Kontrollmåling av omlegg i skjøt på radonmembranen
Anleggsfase

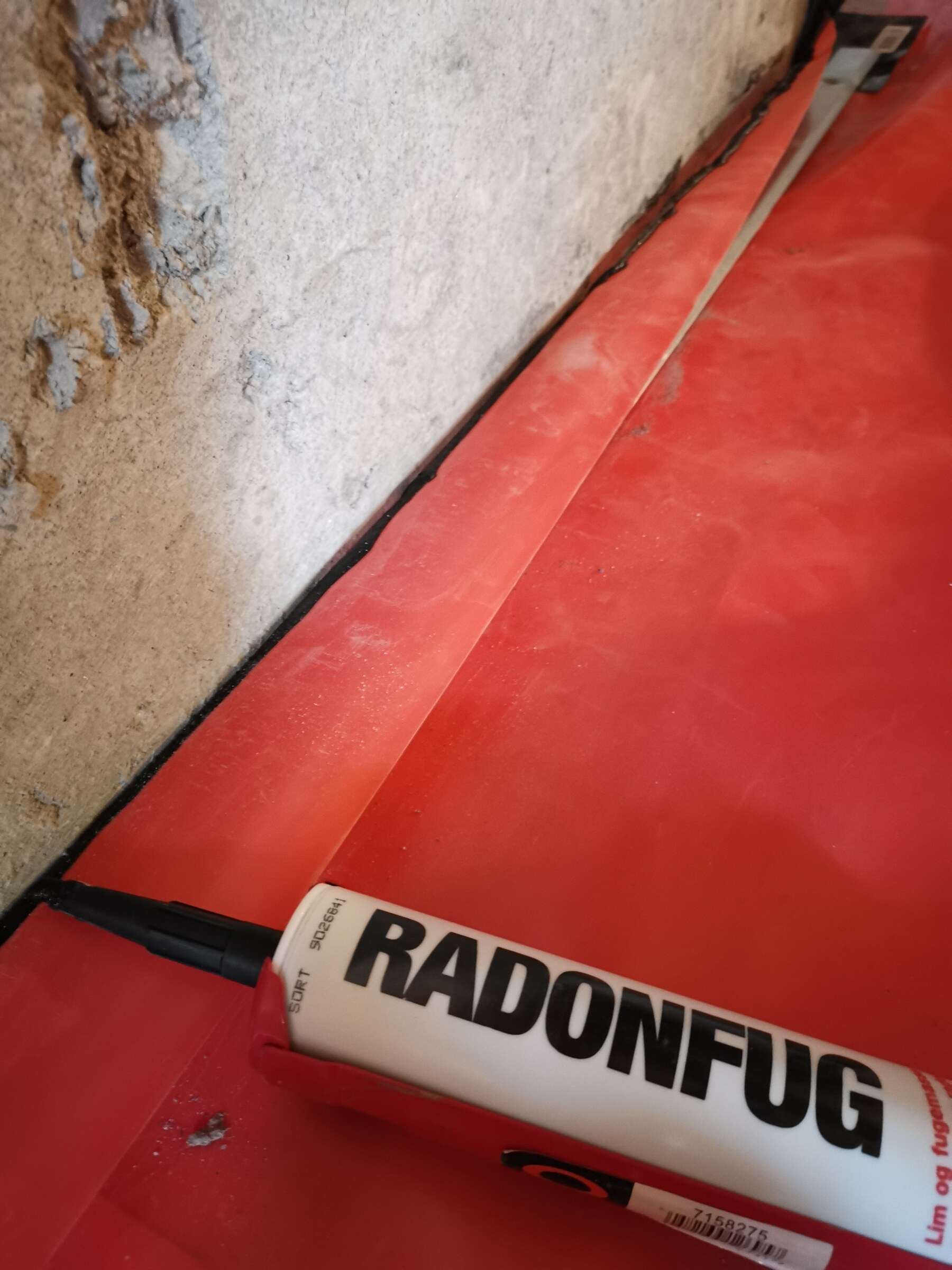

Tetting av radonmembranen med radonfug langs veggen
Anleggsfase

Radonmembran lagt ut over hele kjellergulvet
Anleggsfase

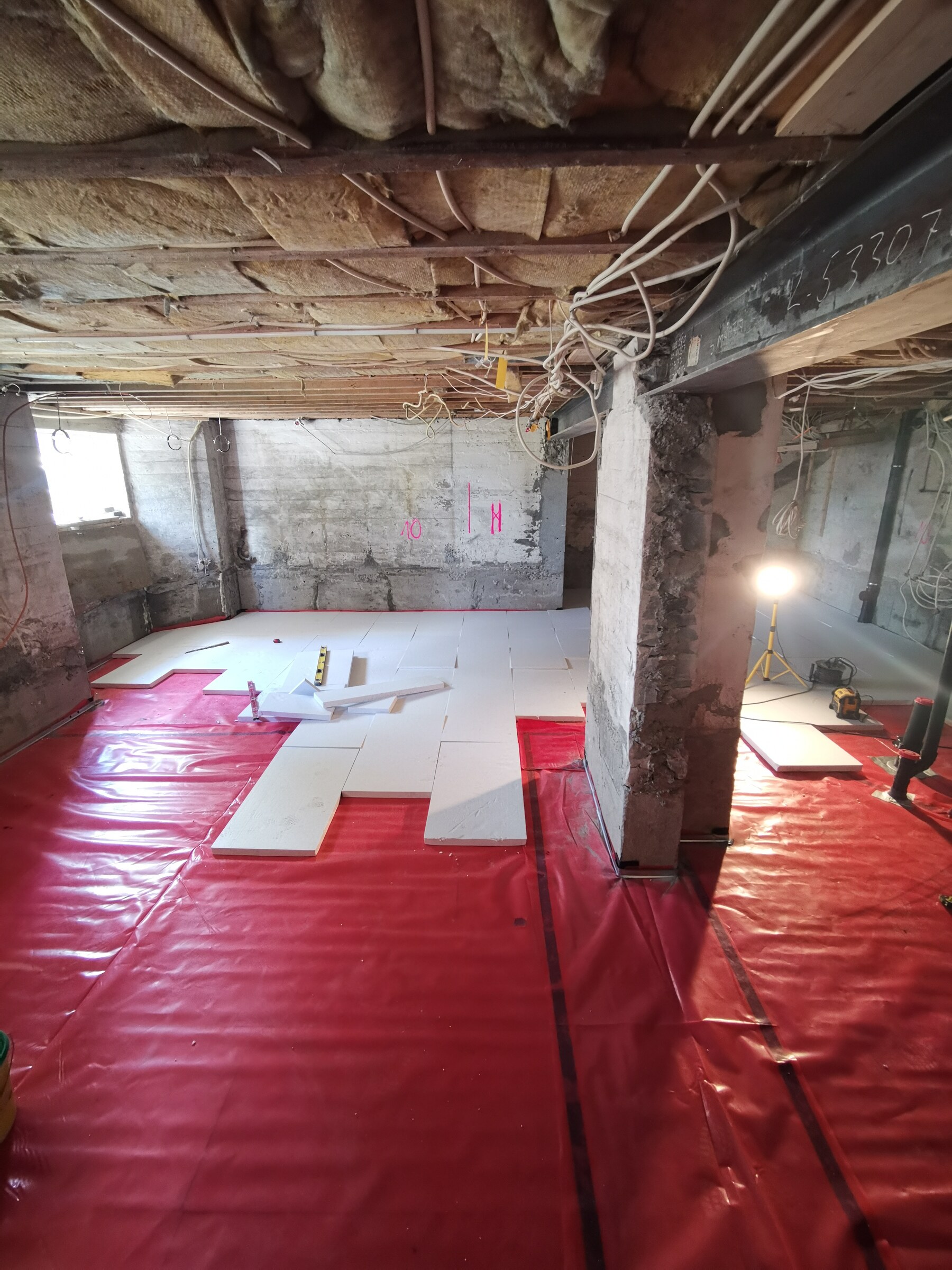

Radonmembran med isolasjonsplater under utlegging
Anleggsfase

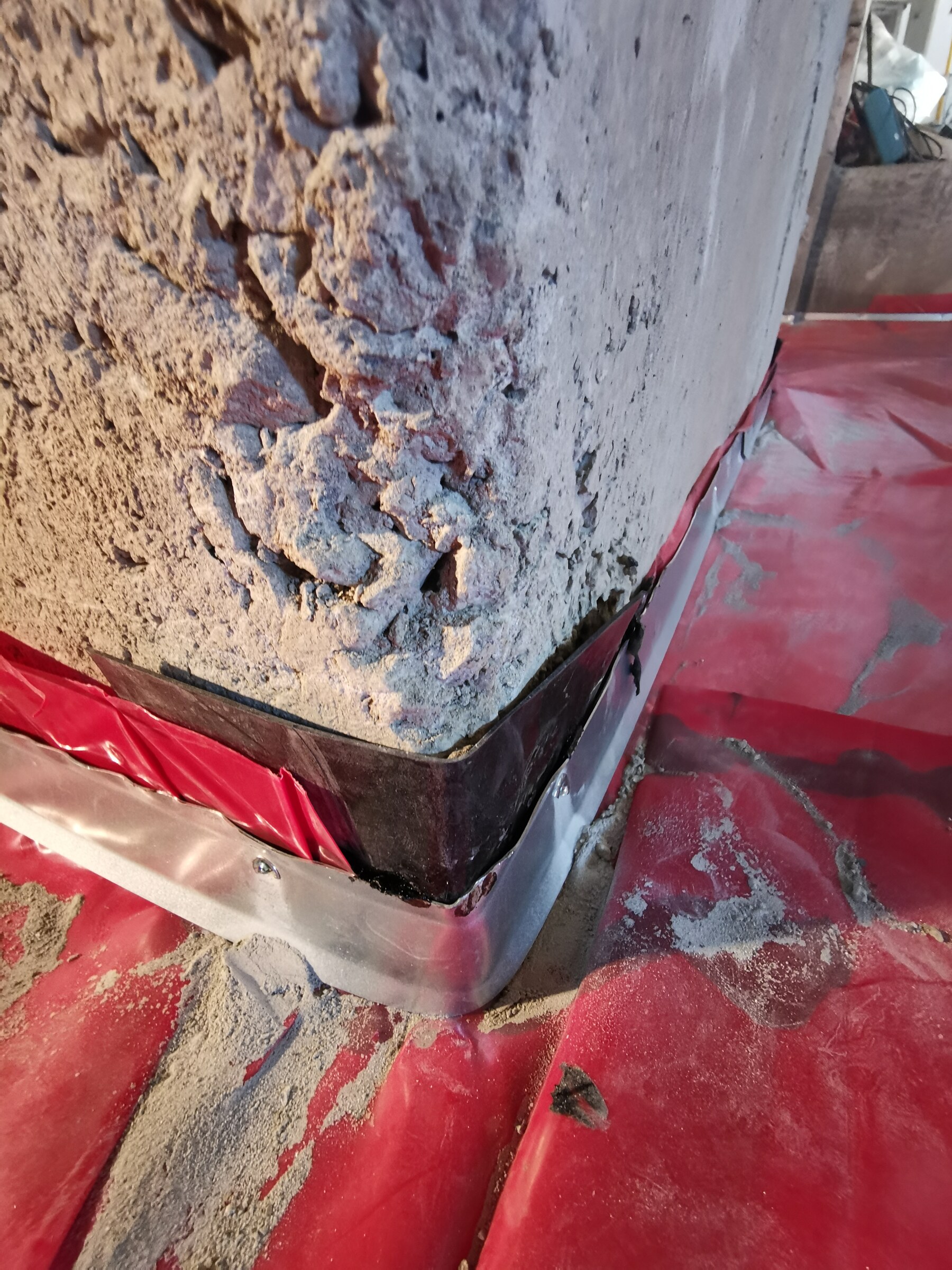

Detaljert tetting av radonmembranen rundt søylefot
Anleggsfase

Radonmembran ført opp og tettet mot kjellerveggen
Anleggsfase

Tettede gjennomføringer gjennom radonmembranen
Anleggsfase

Isolasjonsplater lagt over radonmembranen
Anleggsfase

Ferdig isolert kjellergulv klart for armering
Anleggsfase

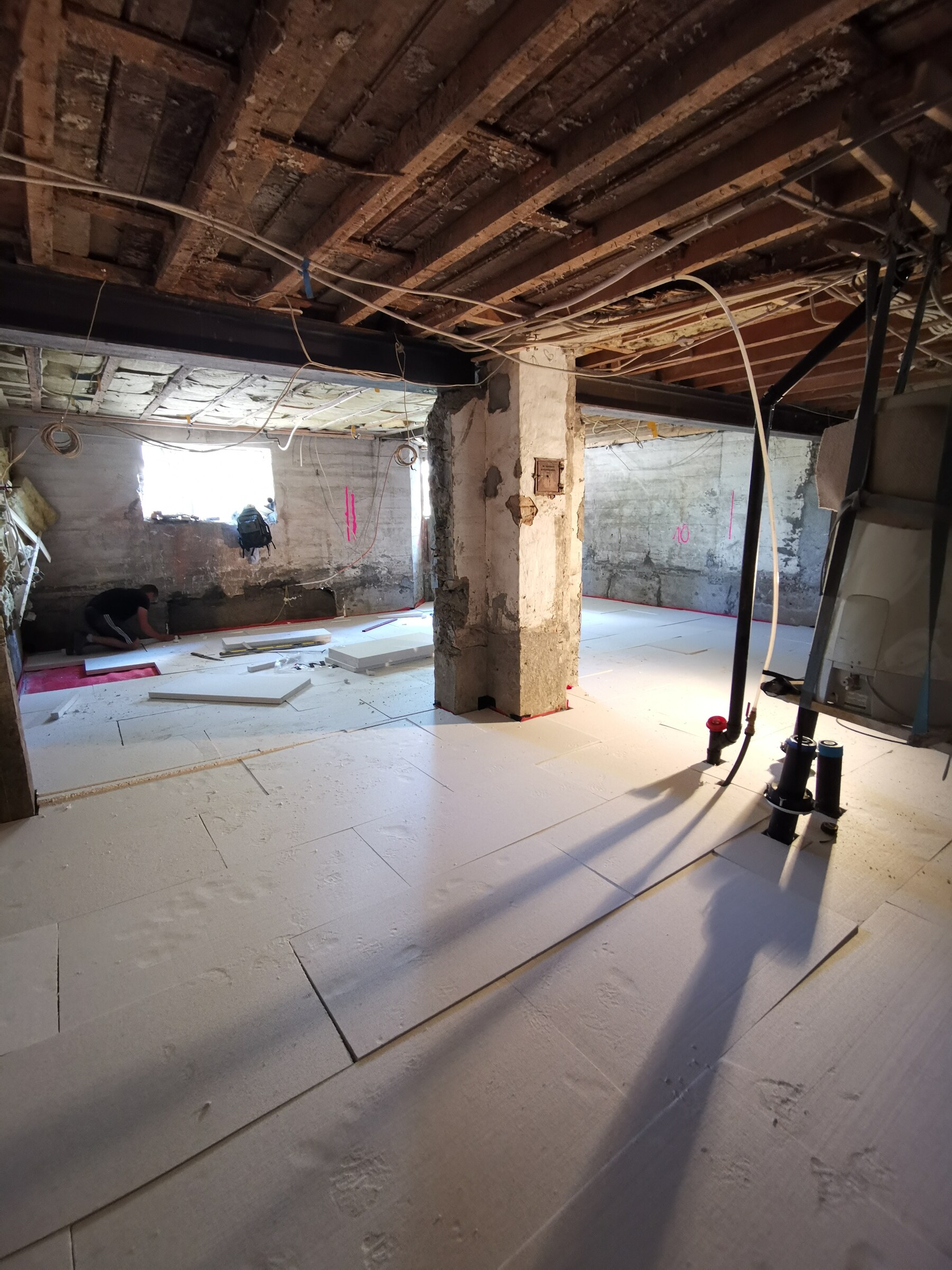

Isolert gulv med rørføringer og gjennomføringer
Anleggsfase

Armeringsnett lagt ut på det isolerte gulvet
Anleggsfase

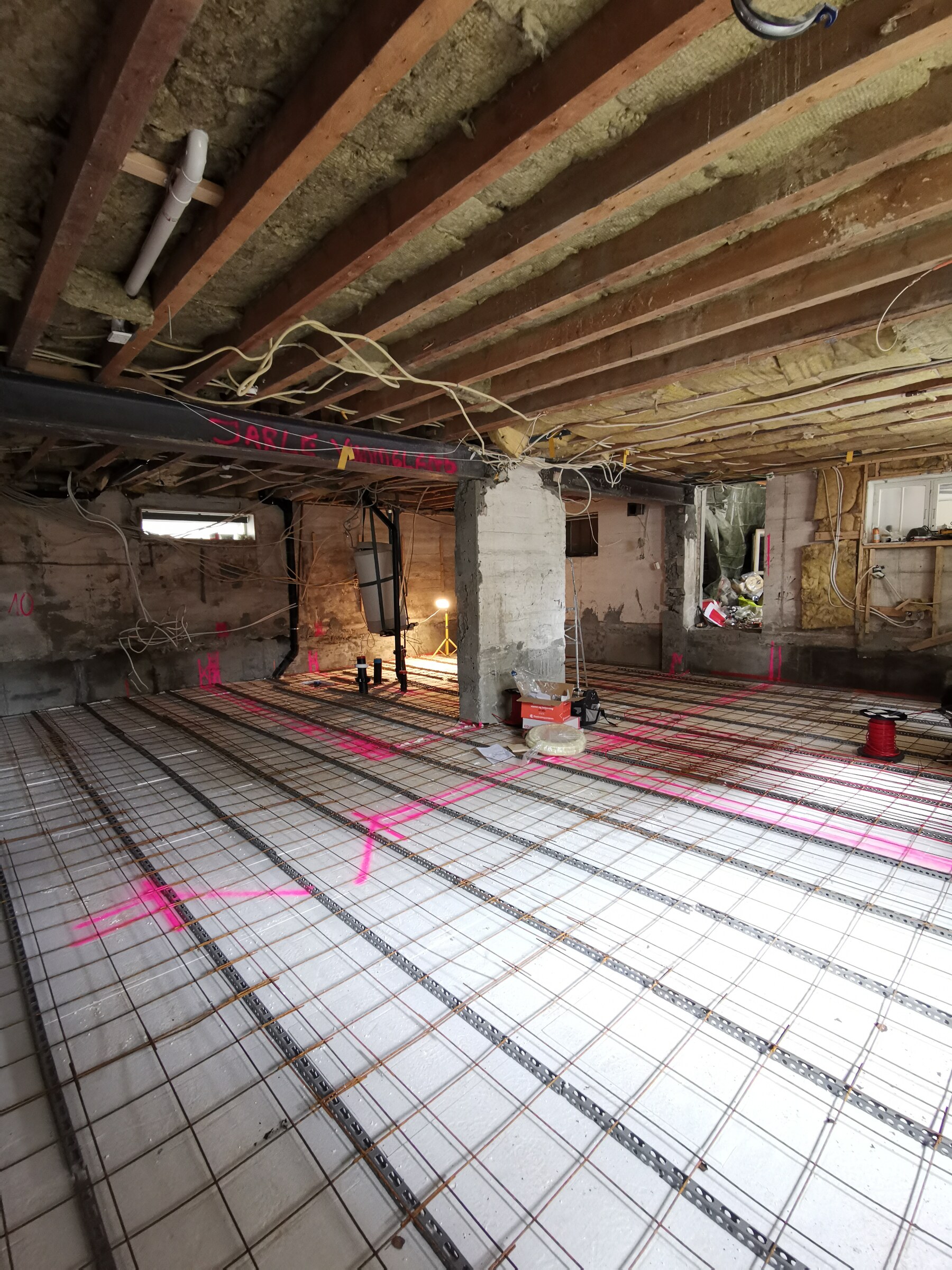

Oversikt over armert kjellergulv før støping
Anleggsfase

Armering lagt rundt rørgjennomføringer i gulvet
Anleggsfase

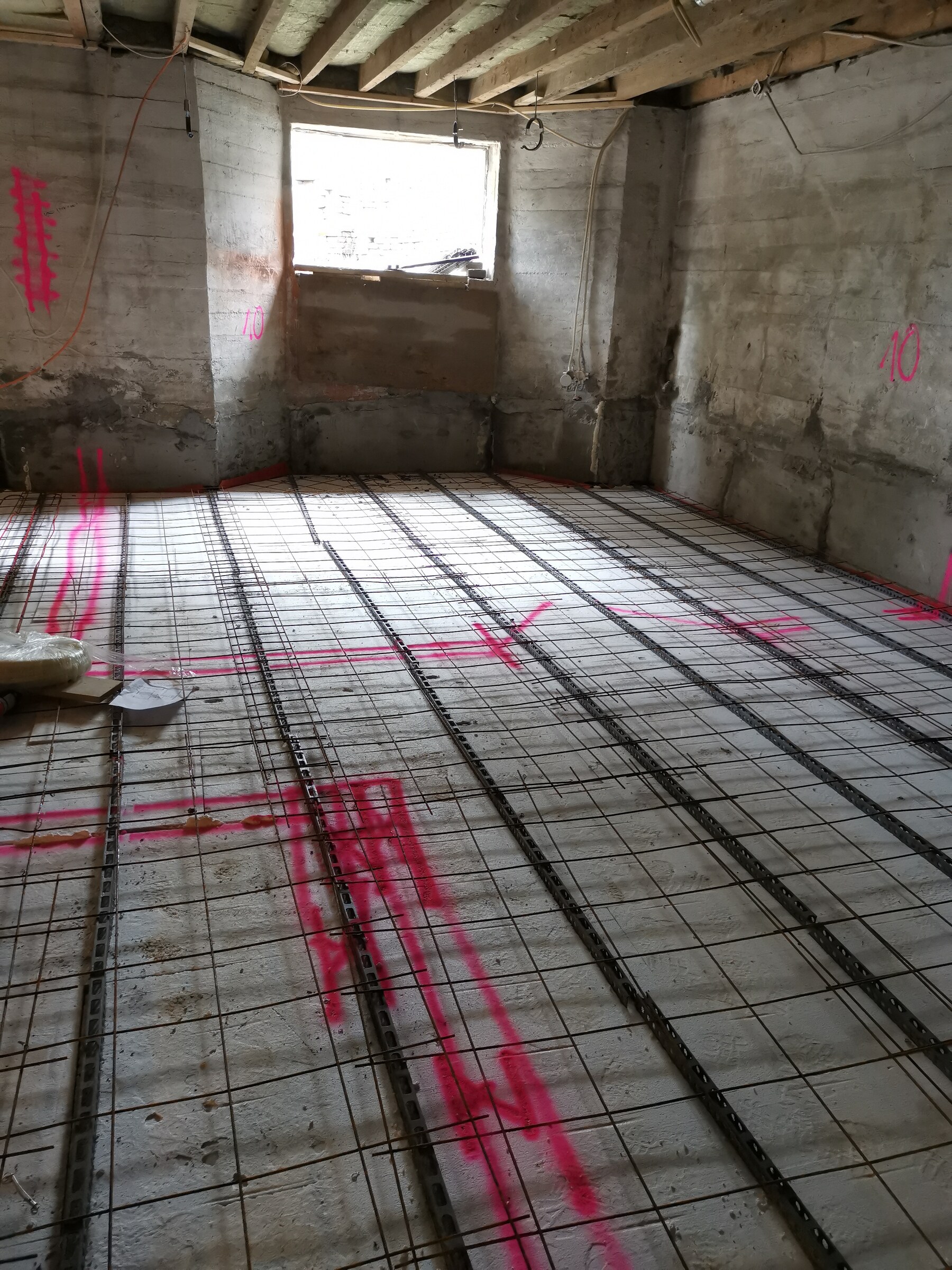

Armering og nivåmarkeringer klart for støp
Anleggsfase

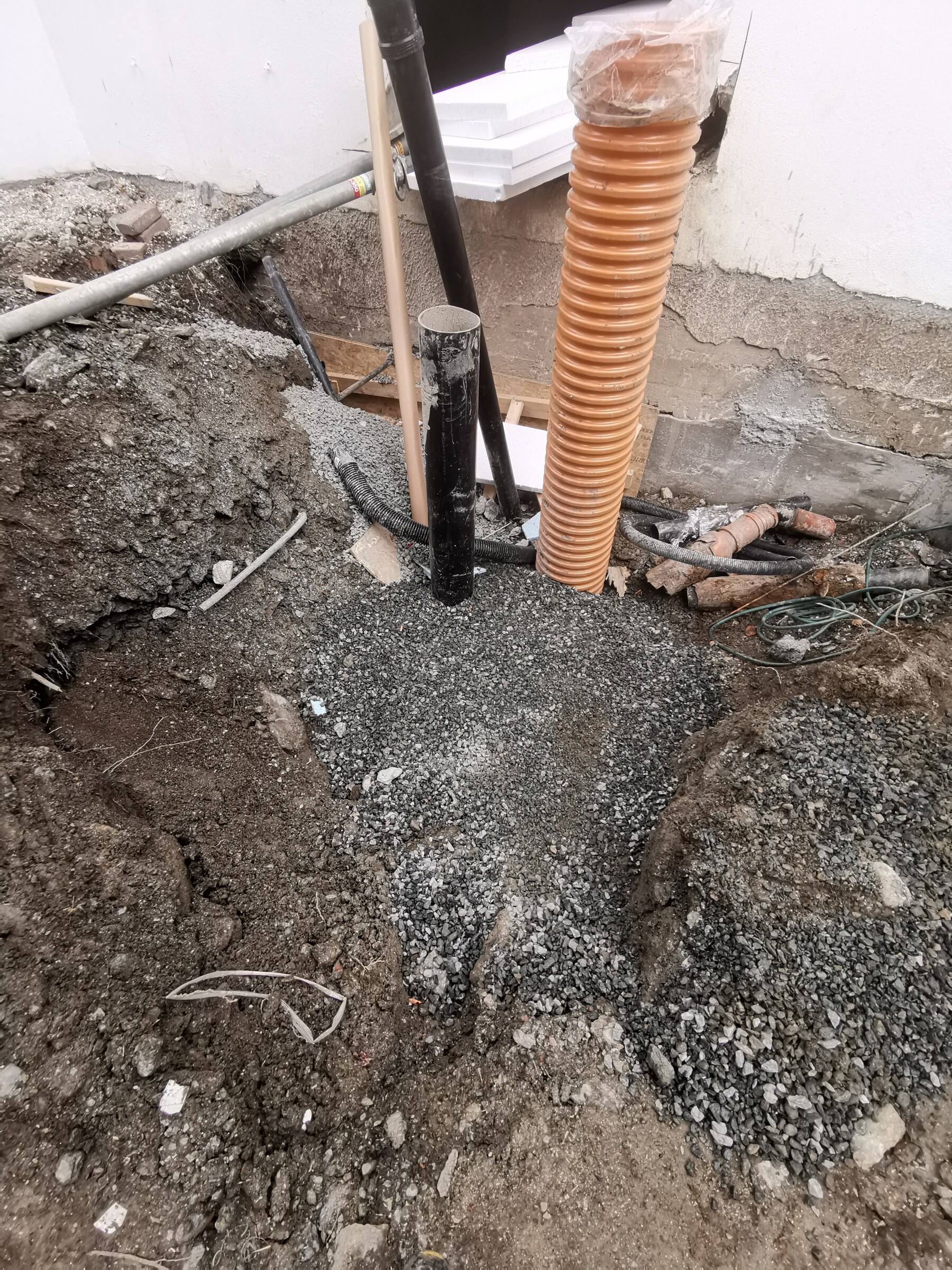

Detalj av drensrør og masser ved grunnmuren
Anleggsfase

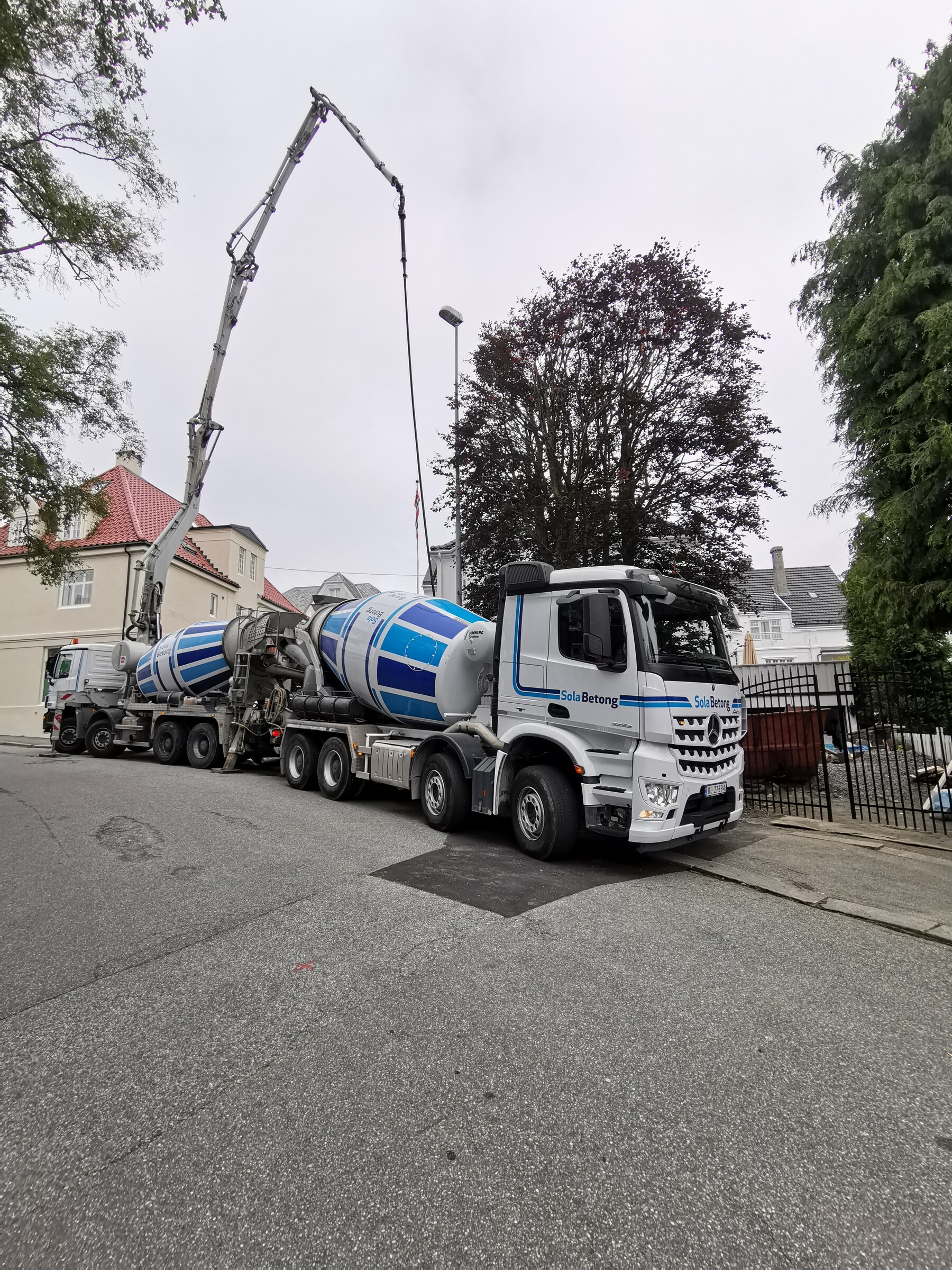

Betongbil og betongpumpe i arbeid utenfor bygget
Anleggsfase

Støping og avretting av nytt kjellergulv
Anleggsfase

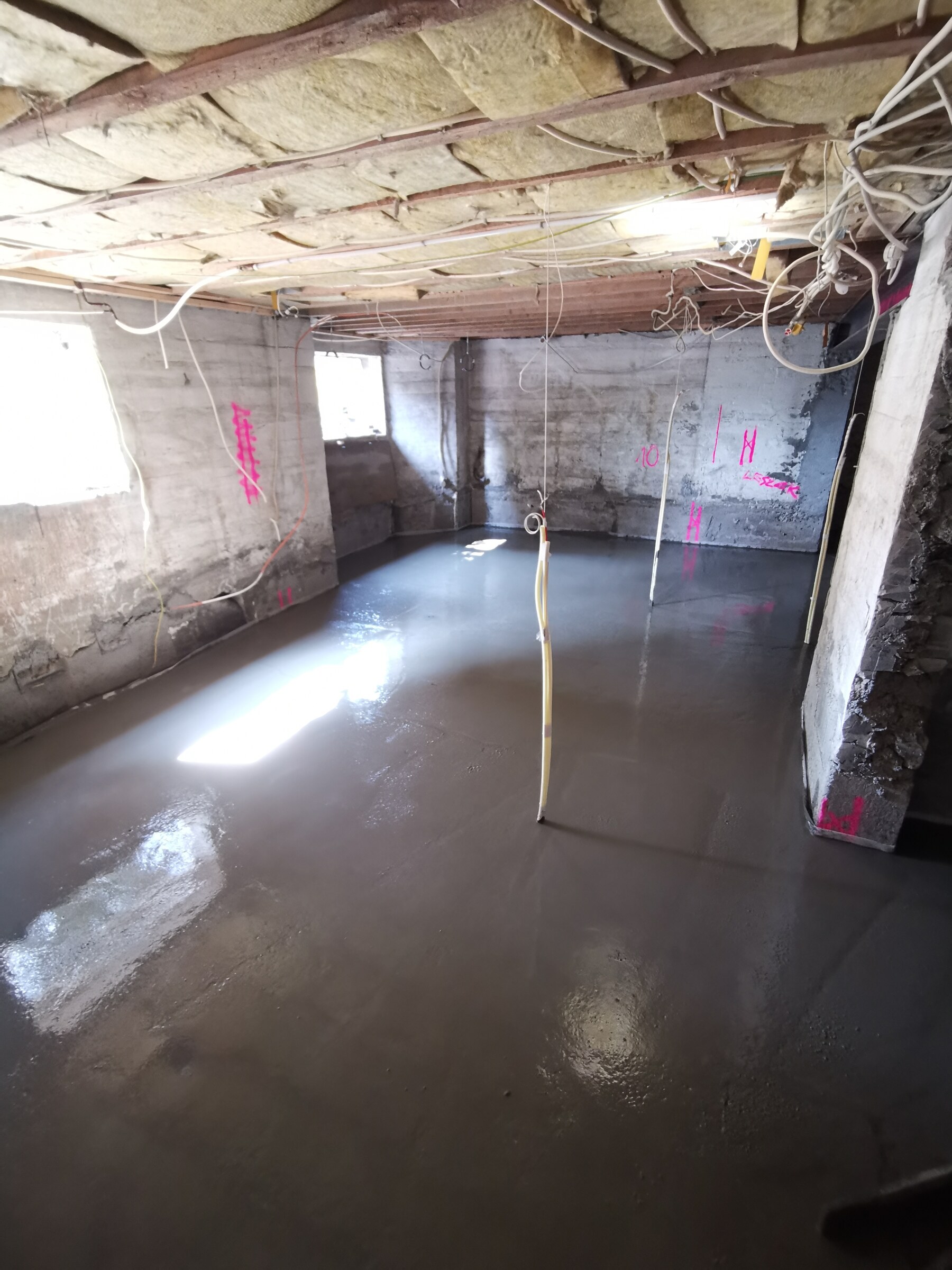

Nystøpt kjellergulv med blank overflate
Anleggsfase

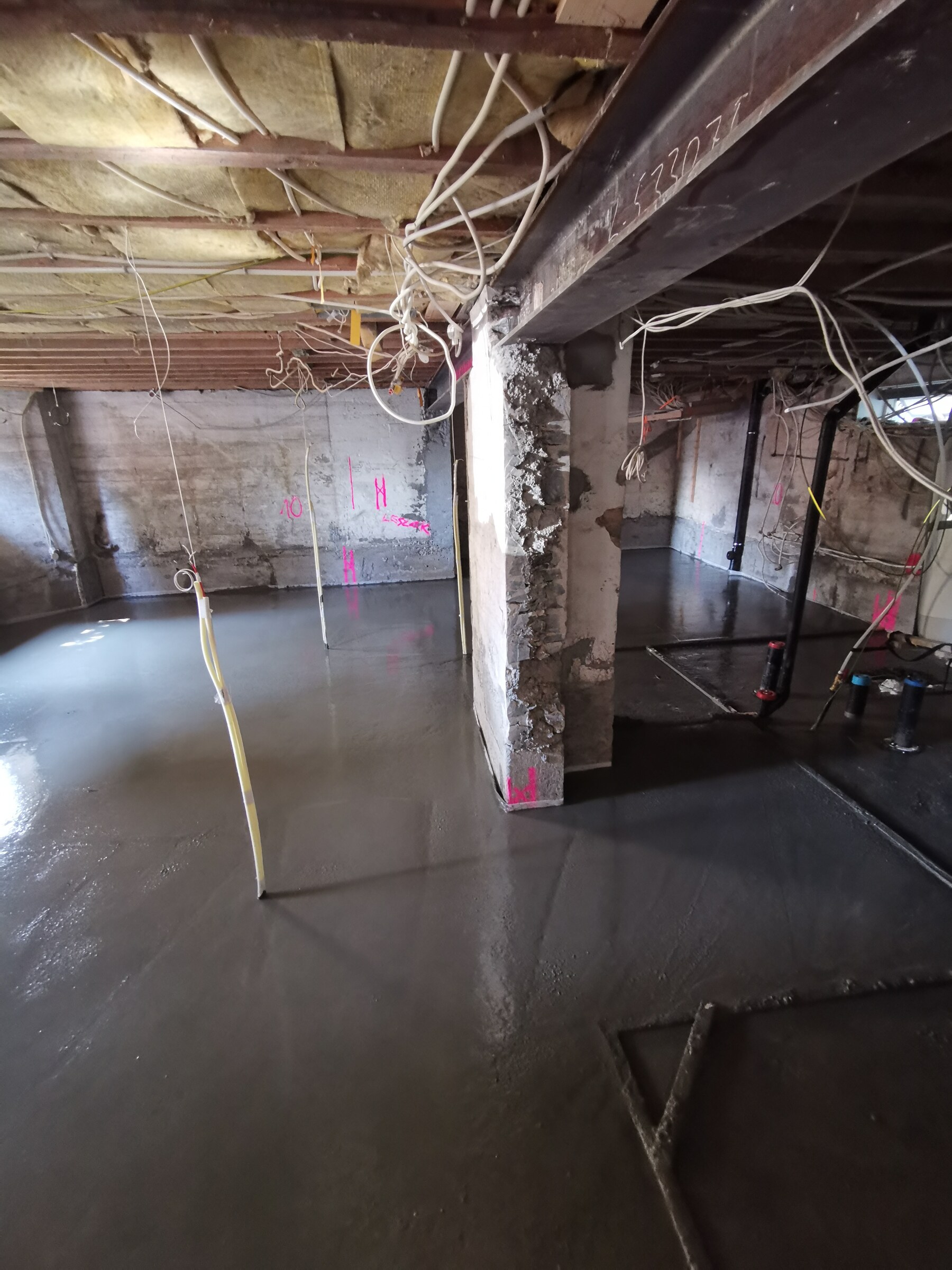

Ferdig støpt kjellergulv i hele kjelleretasjen
Anleggsfase

Arbeid med små maskiner i trang passasje langs huset
Anleggsfase

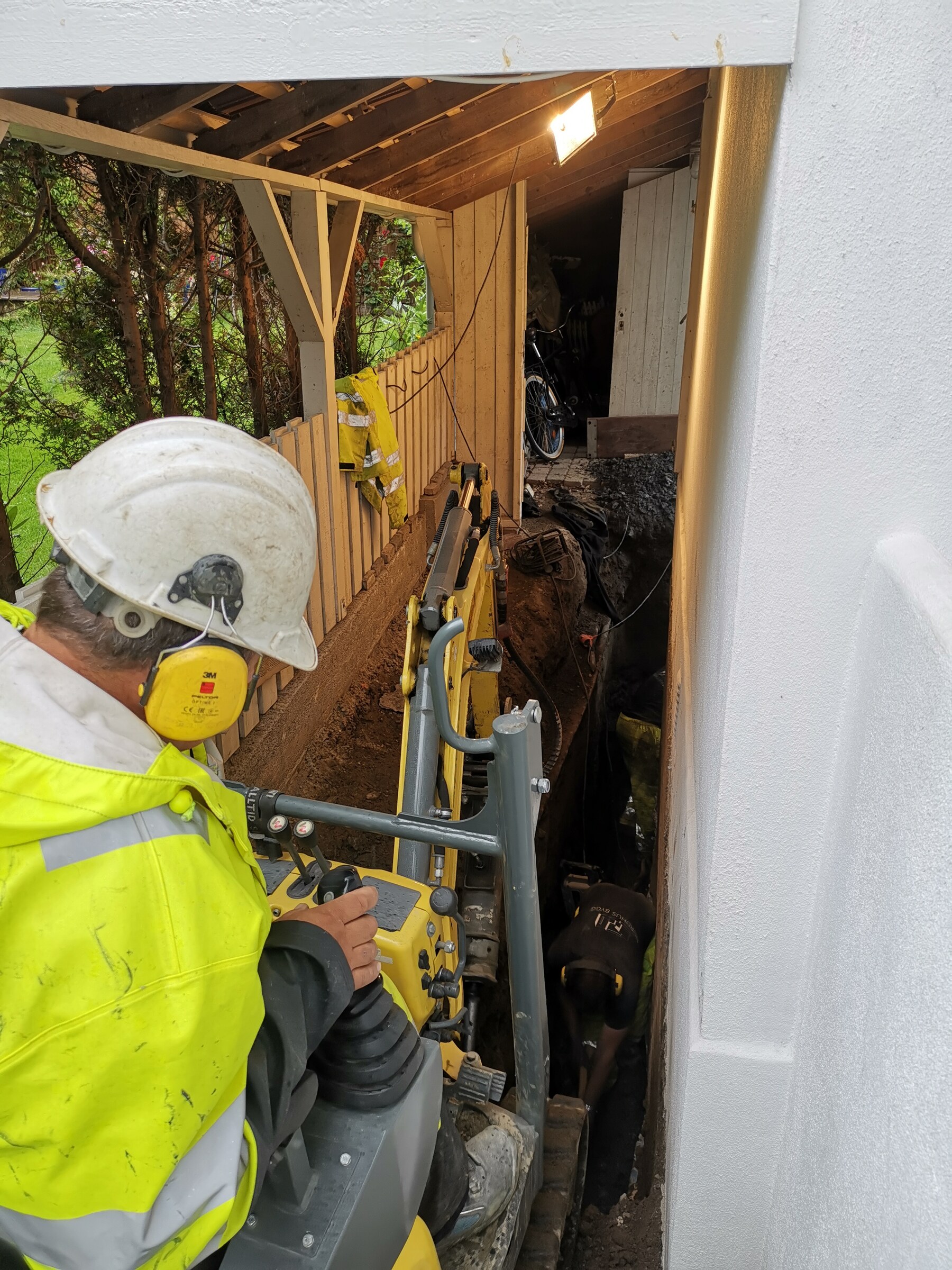

Operatør med minimaskin i svært begrenset adkomst
Anleggsfase

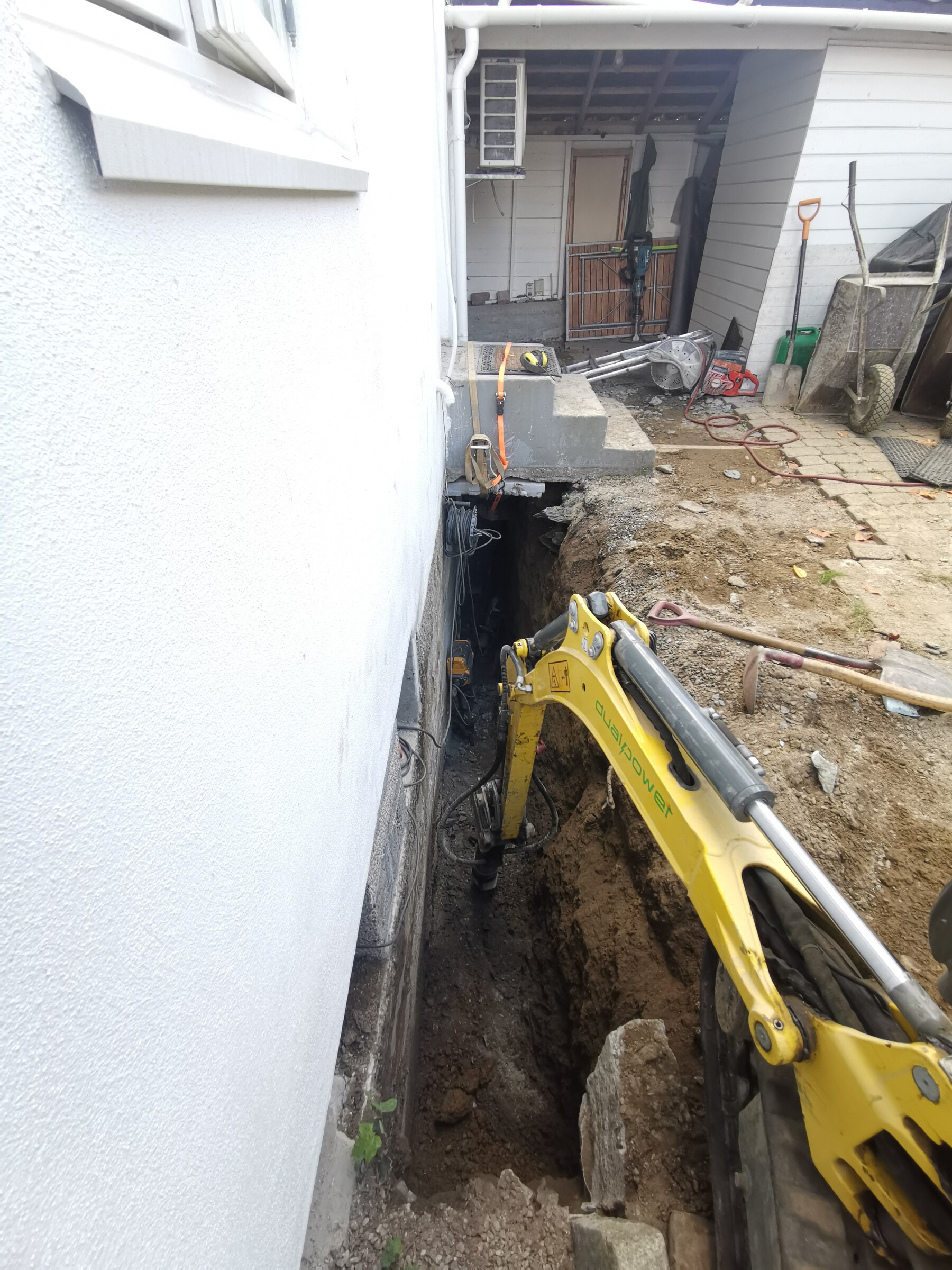

Gravemaskin i arbeid tett inntil fasaden
Anleggsfase

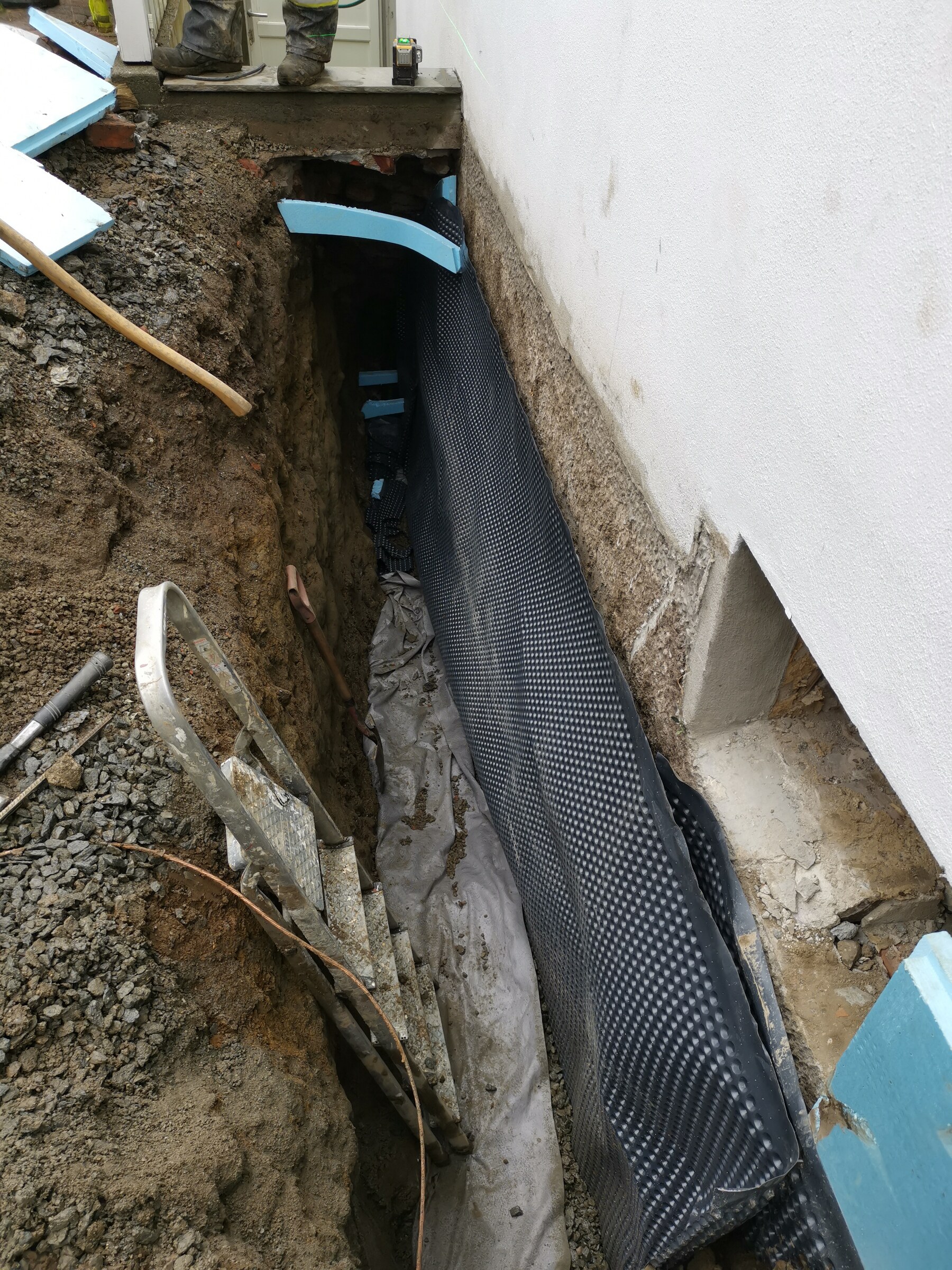

Ny drenering montert langs grunnmuren
Anleggsfase

Fasaden med tilbakefylte masser etter dreneringsarbeidet
Anleggsfase

Kjellervindu med drenerende masser langs grunnmuren
Anleggsfase

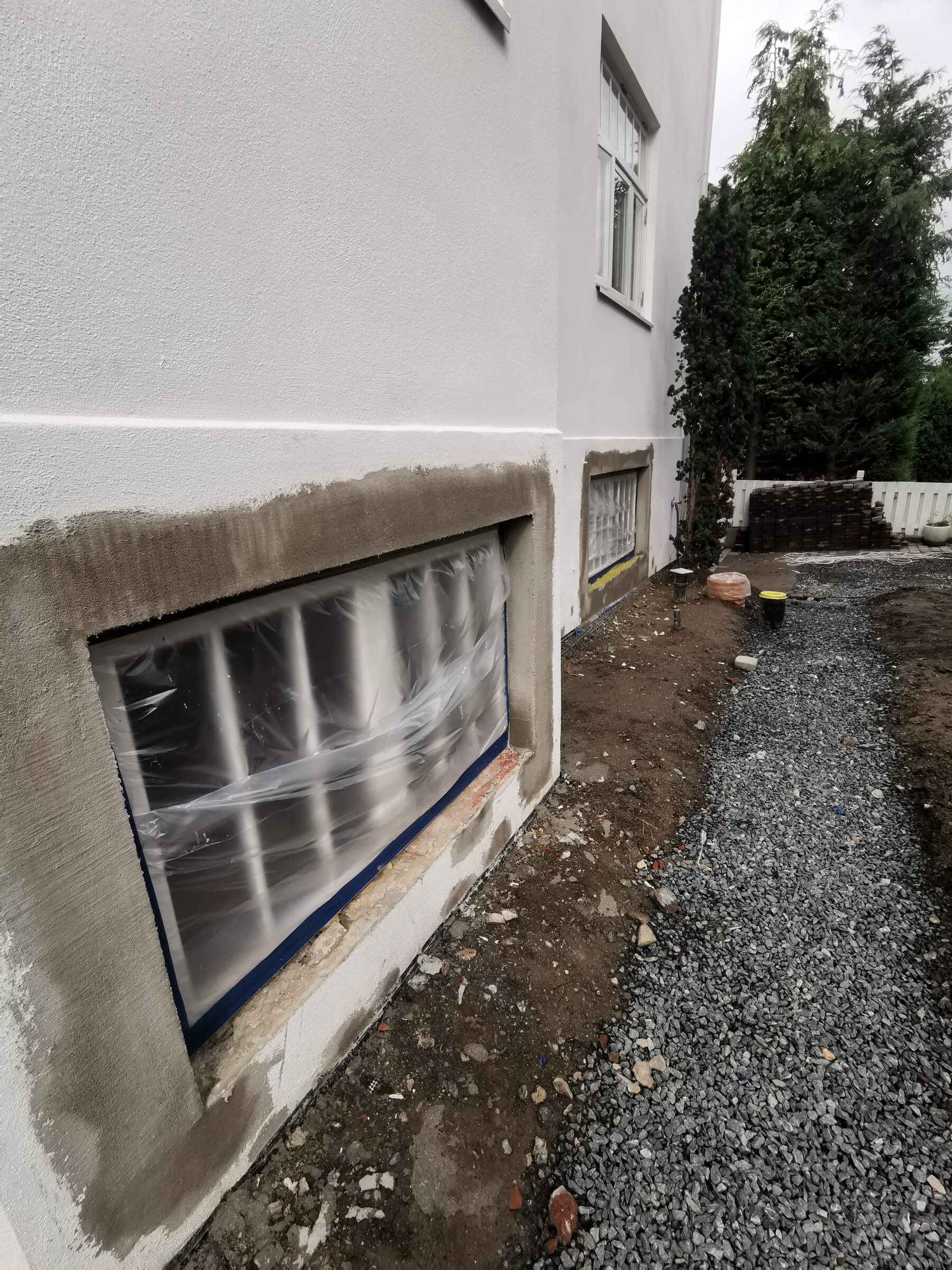

Nytt kjellervindu og lysgrav etter ferdig utvendig arbeid
Anleggsfase

Ferdig gruset gangsone langs huset etter tilbakefylling
Anleggsfase
